Centrale Idroelettrica Il Moro (PR)

esigenza del committente

La centrale Idroelettrica Il Moro è stata sviluppata e seguita – sotto il profilo autorizzativo e tecnico – dalla società Parmossa Unipersonale di Roberto Romei.
L’obiettivo dell’intervento era la produzione di energia elettrica da fonte rinnovabile, la più testata e collaudata tra le fonti rinnovabili.

interventi

• Esecuzione di scavi, movimento terra e realizzazione delle opere edili

• Installazione della turbina e delle apparecchiature elettromeccaniche, gestite da software di gestione centrale

• Realizzazione di un elettrodotto con cabina secondaria per la trasformazione dell’energia e l’immissione nella rete di distribuzione elettrica centralizzata

modalità operativa

Estrema

durata attività

I lavori sono stati avviati nella primavera del 2023 con le operazioni iniziali di taglio della vegetazione e pulizia dell’alveo fluviale. Le attività di cantiere si sono concluse nel luglio 2024 e il 3 ottobre 2024 la centrale è entrata in funzione.

Criticità

Le principali criticità riscontrate durante l’esecuzione delle opere hanno riguardato la gestione degli scavi, la realizzazione dei getti in calcestruzzo e l’aggottamento continuo delle acque di falda. In particolare, lo scavo del pozzo di scarico della turbina, fino a una profondità di 13 metri rispetto all’alveo fluviale, ha evidenziato una stratigrafia complessa, composta da alternanze di limi, sabbie e ghiaie di origine alluvionale.
Questa conformazione geologica ha comportato un’elevata instabilità delle pareti di scavo, aumentando il rischio di cedimenti e complicando le operazioni di costruzione.

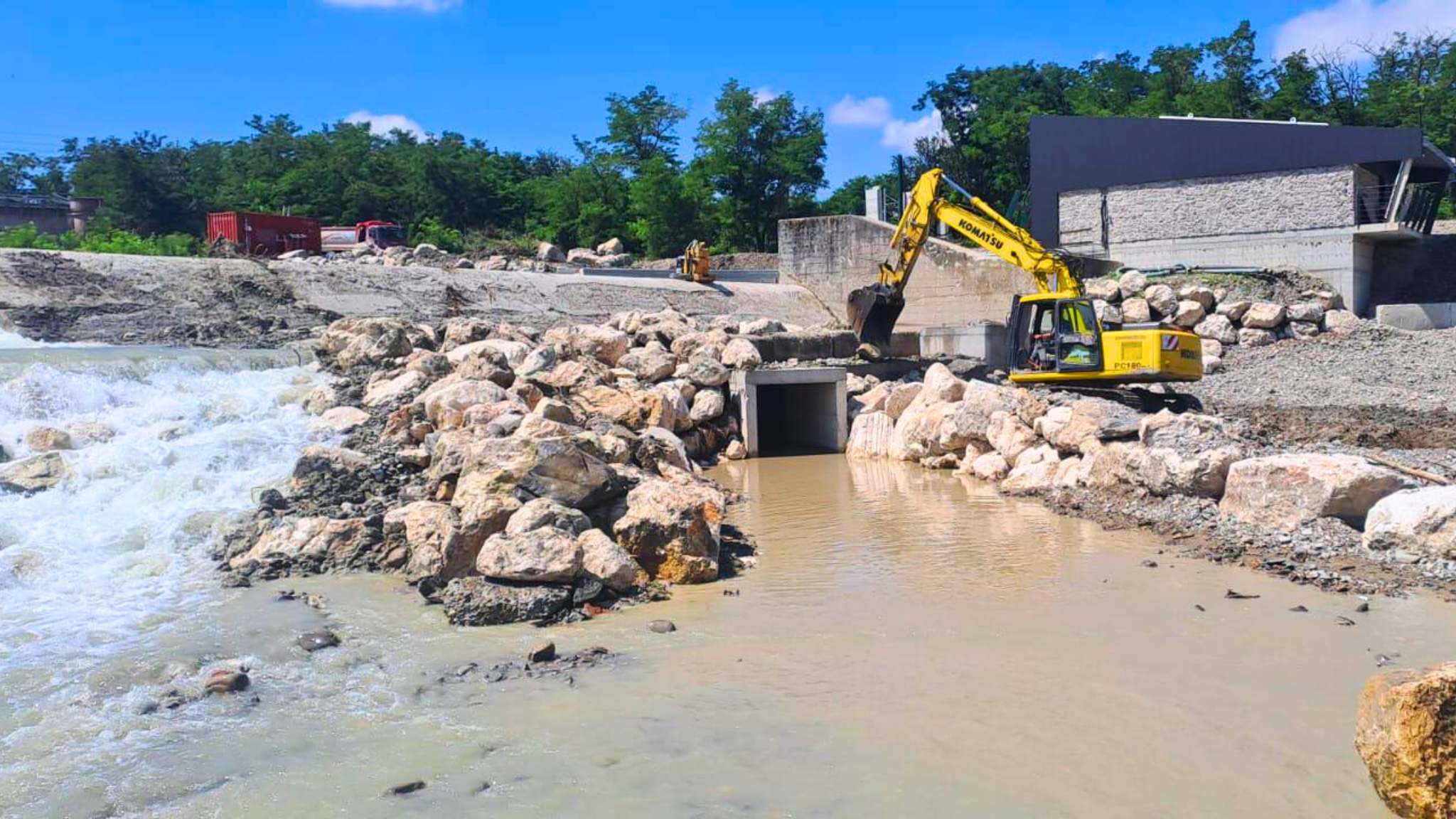

Lavori in corso Centrale Idroelettrica Il Moro

Soluzioni

Abbiamo installato un sistema di palancolature e tiranti per garantire la stabilità delle pareti di scavo e prevenire fenomeni di crollo. Inoltre, è stato adottato un sistema di well point operativo 24 ore su 24 per l’aggottamento continuo delle acque di falda, mantenendo l’area di lavoro asciutta e sicura.

Il contributo di Romei Group sul campo

Ciò che distingue la nostra azienda è la capacità di operare in completa autonomia lungo tutte le fasi del progetto. Intervenire sulla regimazione idraulica di un corso d’acqua richiede un elevato livello di competenza tecnica in quanto le variabili in corso d’opera sono numerose e spesso imprevedibili. Inoltre, le condizioni geologiche possono differire sensibilmente da quanto previsto in fase progettuale, e la gestione dell’acqua di fiume rappresenta una sfida continua.
